| -- 作者:韦永享 -- 发布时间:2011/8/19 17:25:00 -- [原创]全州科益畜牧种养场新发酵床改造日记 2011年8月18日 星期四 天气:晴 所谓新发酵床在此是指《一种猪不接触垫料的新型发酵床养殖技术》,是一项专利技术,另外在发酵床养殖上助农公司一共申请了7项发明专利。且不说发酵床养猪给养猪业带来多大影响力,但它的确能起到较好的除臭、无污染,大大减轻了环保压力,使得一些城乡结合部养猪场能以绝处逢生。但是经过大量养殖户的反应,接触点料发酵床还是存在一些不利因素,养殖密度低,垫料需要量大等等,如何解决这些问题呢?新发酵床使我们投入重金研究、实践出来的,让我们逐步深入的了解此项技术。 如果您从未未了解我所说的新发酵床可以在这里有详细的解释:http://www.syc163.com/bbs/dispbbs.asp?boardid=53&id=74630 那么,这次把本次改造的日记晒给大家,点滴数据记录我们着我们改造的进程,也好让您有个参考,到底该着这新发酵床需要投入哪些?又让您得到哪些?没有华丽的修饰,只有朴实的文字,记录我们改造进程。 那么先来看看我们改造的栏舍,此地原来是在鱼塘上建立起来两栋发酵床之一,一边是养猪,一边是养鸡,有些禽畜混养的嫌疑,原来是养鸡用的发酵床,四周都砌好墙面,加以改稿减少了棚舍、很多项目的投入。床面长:32米,宽4米,总面积128m2,预计建造120m2,五个育肥猪栏(5X4),两套产床(7.2米),6个定位栏,预留两米为翻爬机检修使用。 或许你还有些疑问,为什么科益要投入那么多资金来搞新东西呢?我的回答是:我们要的目就是起到带头示范作用。 这个是用于该着的地方,养着一千只三黄鸡的。
这是前昨天自动翻爬机专家来到农场实地测量轨道固定的地方,此地在中心,两头都要测量数据
这是18日开工第一天上午,两位师傅把围网和架子拆掉
这是根据翻爬机专家实地测量的数据,本来要求我们导轨离低版面的距离15厘米即可,我们现在打的线是有20厘米高,好让翻爬机能行走自如。导轨离地面,也就未添加垫料之前的距离是60厘米,垫料的厚度在35-40厘米。导轨到横梁承载漏粪板的距离留有60厘米,这个以后架起来的时候会详细标明几个关键尺寸。
此处是结合场地的实际情况,我们将砌砖柱用于承载横向的工字钢。 小结:这是正式开工第一天的进展情况,主要摘掉些过去鸡舍的设施,按照翻爬机专家的要求,给固定轨道的墙面划线。砌砖柱是间隔1.5米一个,按照漏粪板的规格来定的。 计划:明日把到桂林采购的钢材运到农场、戳平行于对面墙的洞、用于摆放承载漏粪板得工字钢。 |
| -- 作者:技术员H -- 发布时间:2011/8/20 9:05:00 -- 继续,来个全程跟踪报道 |
| -- 作者:韦永享 -- 发布时间:2011/8/20 19:00:00 -- |

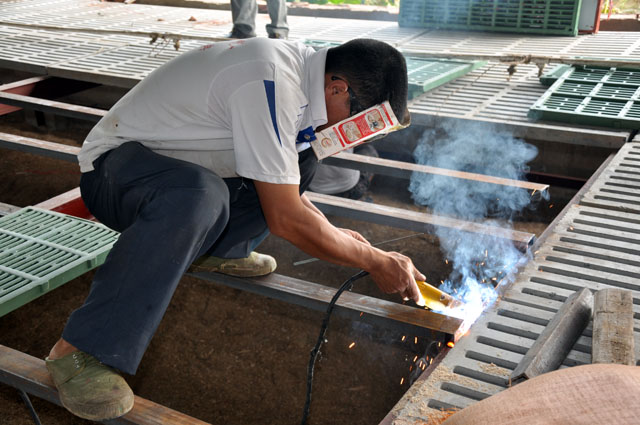

| -- 作者:韦永享 -- 发布时间:2011/8/21 11:53:00 -- 2011年8月20日 星期六 天气:晴 25~35℃ 新发酵床改造第三天 经过两天的施工,新发酵床初具雏形,今天施工有四位师傅,多了两位是来安装承载导轨的支架,测量好间距1.0米/个。开钻打孔,支架上端两个空,下端固定一个空,然后把膨胀钉打进去,扭紧螺丝。是红砖墙面,打孔比较容易,正应为容易,还有些担心牢固问题,把三脚架焊接在膨胀钉上,翻爬机自身重就有1000斤,在加上运动,力量会更大些。 另外我同事把昨晚切割的钢材焊接起来,由于是晚上切割,接头多少有些不够整齐。因此,还需要打磨在焊接,总共要焊接4.5米的横梁有5条,总的横梁数是23条。在列热下,还有打磨、电焊、一个人光把这五条接好都要花一天的时间。 下午在过去看支架安装情况,支架打孔、上膨胀钉基本完工,还有就是焊接支架,固定导轨的水平面和两导轨内侧的等距离,是个惊喜活,我们的自动翻爬机同事告诉我一个细节,这个内侧等距离的误差控制在2毫米内,平面误差也要控制在2毫米内。导轨焊接头都要磨平,伸出来承载导轨的支架外面也要和导轨的内侧面平行,这又增加了我们的焊接难度。尤其是对面强的支架,伸出来的臂比较长,墙面不够水平,支架臂是等距离的。这样,固定好轨道内侧的距离焊接后,得切掉多余的臂长。 师傅在焊接固定支架

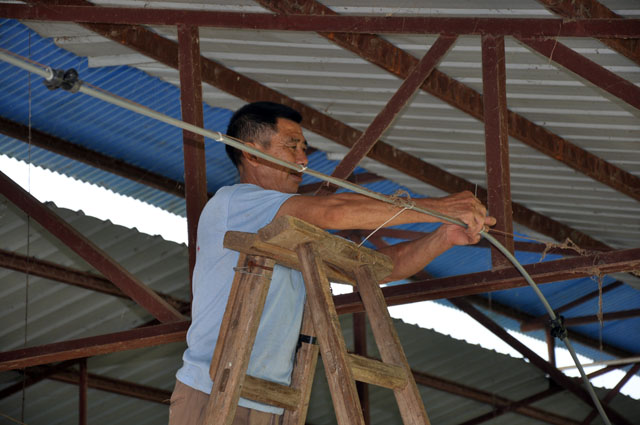

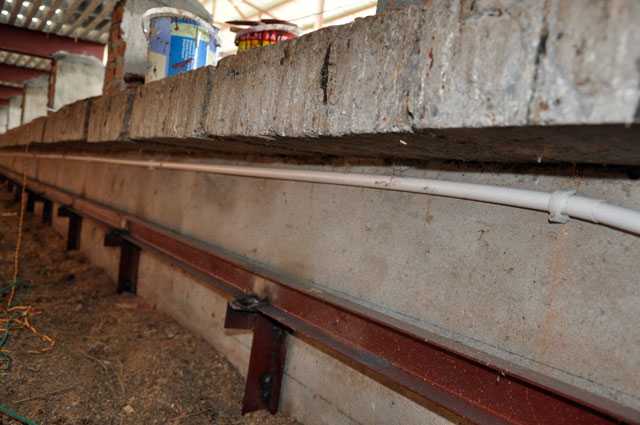

当然,以上强调的技术要点,只要我们提示给您,您就知道该怎么做了。但一点的确也是我们自己时间总结出来的要点,后面在价横梁、漏粪板、食槽、围栏时还有一些更详细的数据。这也就是我们的技术要点,现在一一向大家解释,或许您在动工的时候就少走弯路。 应为今天既要钻孔、上膨胀钉、焊接、两边共计60多个支架,还要校对轨面及轨内侧面平行,即使是四个人,也未能完成所有的工作,轨道固定焊接择日进行。 小结:今日主要工作有焊接横梁、固定承载导轨支架 今日改造进度:较快 今日使用人工:请两个工;以及包工给的两位师傅;同事自己焊接横梁。 明日计划:安装横梁校准,请两个工 |
| -- 作者:见见 -- 发布时间:2011/8/22 9:14:00 -- 期待早日完工 |
| -- 作者:韦永享 -- 发布时间:2011/8/22 15:08:00 -- 以下是引用157856在2011-8-22 6:02:00的发言:
发酵床做来做去的,这都是钱啊。。。 希望你这样改了后能出相应的效益(国家.补贴) 您考虑得很好,生猪补贴每年都有,各个地方不同,相信我们这个零排放、无污染、无臭味、节约用水的养殖模式,对相关政策出台有借鉴作用。 |

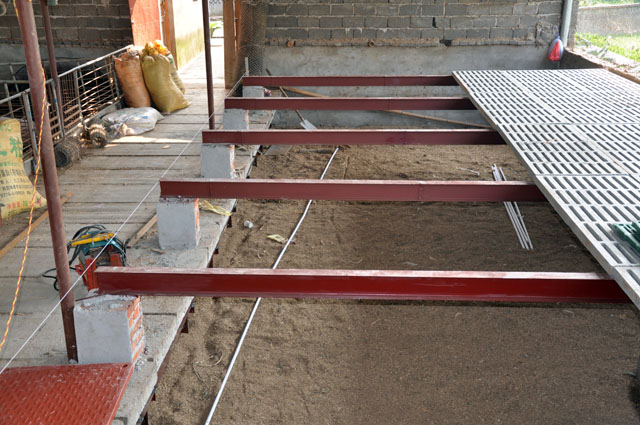

| -- 作者:韦永享 -- 发布时间:2011/8/22 15:20:00 -- 2011年8月21日 星期日 天气:晴 25~34℃ 新发酵床改造第四天 新发酵床改造继续进行,按照昨天的计划,把钢梁架上去,并校准等间距平行,与水品面垂直,还要水平,要考虑的因数较多。把刚才拌匀进去很快,25根工字刚两个人配合下,没几下就从农场生活区把钢材拌匀到生产区。并把横梁刚才架起来,然后两位师傅一条一条的校对。这个校对过程花了大半天时间才搞定,主要考虑到漏粪板能够准确的放在横梁上。 师傅在校对钢材的间距
轨道只校对还未完成,只把最窄内轨道距离测量好,以这个为标准,报总部给机械厂的同事,就按照3950毫米间距下料。由于有些材料已经弄好,估计自动翻爬及很快就能做好,拿过来安装调试。定的漏粪板和产床估计两天后才到,因此明天得停工了。本想现在可以焊接围栏的呀!问了同事才知道,焊接围栏很容易搞定,5个育肥猪的围栏两个工最多两天就可以搞定并安装好,找对师傅速度就快多了。 小结:今日主要只架横梁并校对 ,同事把垫料整平 今日改造进度:只架横梁,校对弄完,算比较快的 今日使用人工:请两个工,同事协助 明日计划:得暂时停工等待翻爬机和漏粪板过来再动工了
同事在整理垫料 |
| -- 作者:wuwuwu345 -- 发布时间:2011/8/27 20:14:00 -- 没有新的进展??????????????? |
| -- 作者:韦永享 -- 发布时间:2011/9/2 12:49:00 -- |
| -- 作者:韦永享 -- 发布时间:2011/9/3 22:42:00 -- 2011年8月26日 星期日 天气:晴 22~29℃ 新发酵床改造火热进行中,昨天通过全体男同胞们的共同努力,将近120平米的漏粪板面积铺完。一早醒来感觉身体都还有些酸痛,尽管还想睡一会,但是时间不用需了,生物钟也自然醒了,7:05分准时爬起来。搞好洗漱早餐,回来是8:30,同事已经开工了。赶紧到施工现场去,看了之后今天的主要工作是组合自动翻牌机,焊接承载产床的钢梁,工人师傅来焊接围栏,架设喷雾降温装、切割承载导轨多余的臂长,整个施工栏舍热闹非凡。9点多翻爬机到农场门口,一起去搬运会栏舍内。 这个翻爬机的重量可别小看,还是比较重的,完全抬起来得要6个人才能搬得动。把这个庞然大物,花了20多分钟才弄到目的地,然后再想办法把耙安装上去。遇到的问题是垫料比较厚,要挖掉一部分垫料垫料才能装的上,看来垫料的清理也需要花一些功夫。下午,我的同事在研究如何装安装。 这个位置留给母猪产床,打算安装两套产床,7.2米足够了。
今日用工数量:请工4个,自己农场同事5个。 计划:接下来的工作将是安装产床。 |
